2906/2020

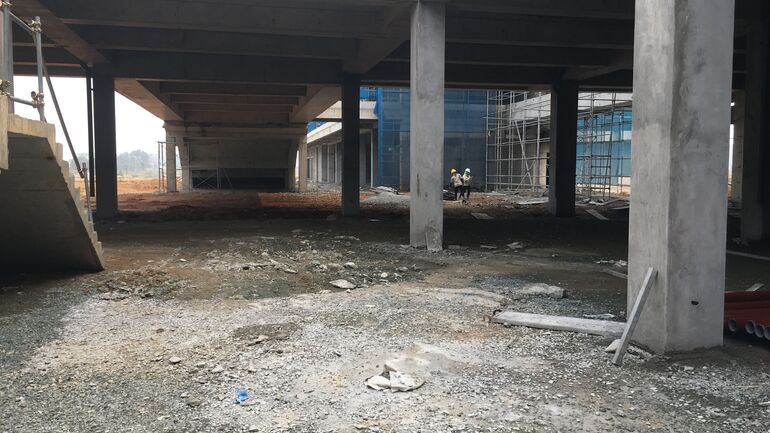

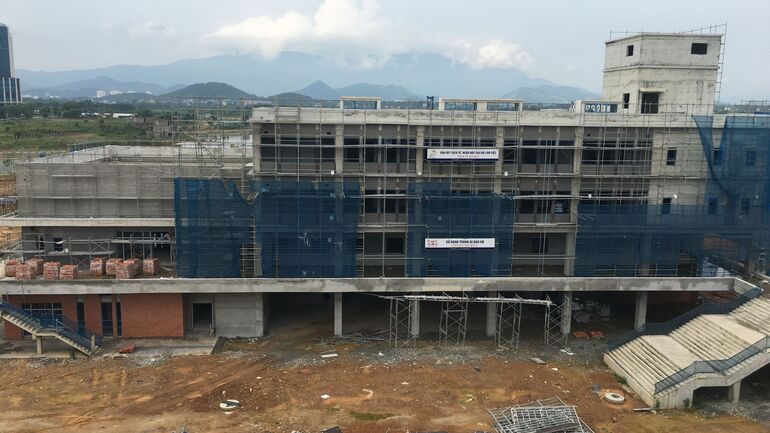

Tiến độ xây dựng cập nhật đến ngày 29/06/2020
Mặt ngoài nhà nghiên cứu 2 và 3 cơ bản hoàn thiện, mặt ngoài nhà chính và nhà nghiên cứu 1 và nhà chính dự kiến hoàn thiện trong tháng 7. Hệ thống kỹ thuật M&E tòa nhà đang được lắp đặt đồng bộ tại các tầng. Hệ thống hạ tầng cảnh quan và đường ngoài nhà đang được thực hiện. Hào kỹ thuật phần còn lại phía Việt Nam đã được khởi công ngày 26.6.2020

2905/2020

Tiến độ xây dựng cập nhật đến ngày 29/05/2020

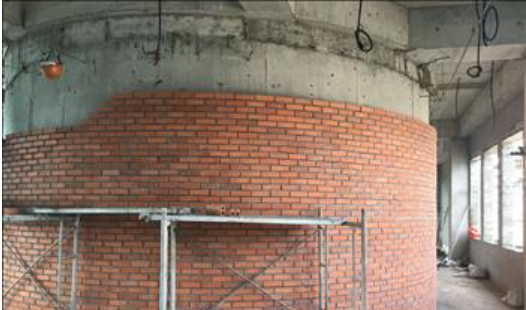

Cập nhật tiến độ: - Cơ bản hoàn thiện phần kết cấu tòa nhà. - Công tác hoàn thiện xây trát đang được làm tới tầng 4 các tòa nhà. - Hệ thống hạ tầng đang được thực hiện. - Cây xanh cảnh quan đang được triển khai thi công,

2904/2020
Tiến độ xây dựng cập nhật đến ngày 29/04/2020
Cập nhật tiến độ:Cơ bản hoàn thiện phần kết cấu tòa nhà. Công tác hoàn thiện xây trát đang được làm tới tầng 4 các tòa nhà. Hệ thống hạ tầng đang được thực hiện. Cây xanh cảnh quan đang được triển khai thi công

2303/2020

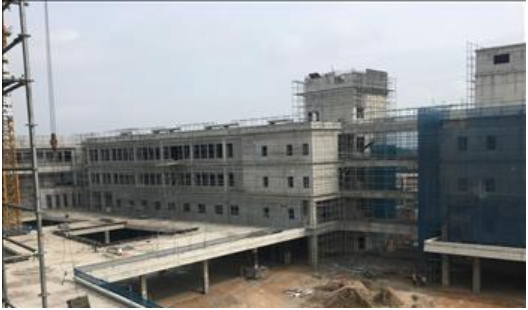

Tiến độ xây dựng cập nhật đến ngày 23/03/2020
Cập nhật tiến độ: Đang lắp dựng cốt thép cốt pha cho phòng kỹ thuật mái các tòa nhà. Công tác hoàn thiện xây trát đang được làm tới tầng 4 các tòa nhà. Hệ thống hạ tầng đang được thực hiện. Gói thầu cảnh quan đang được bắt đầu triển khai.

0203/2020
Thông báo tuyển dụng nhân viên khối hành chính
Viện Khoa học và Công nghệ Việt Nam – Hàn Quốc (VKIST) thông báo tuyển dụng nhân viên khối hành chính. Hiện nay chúng tôi đang tìm kiếm đội ngũ nhân viên hành chính có kinh nghiệm, có kỹ năng và tinh thần làm việc cao để xây dựng Viện VKIST. Các bạn sẽ

2802/2020
Tiến độ xây dựng cập nhật đến ngày 28/02/2020
Đang lắp dựng cốt thép cốt pha cho phòng kỹ thuật mái các tòa nhà. Công tác hoàn thiện xây trát đang được làm tới tầng 3 các tòa nhà. Hệ thống hạ tầng đang được thực hiện.

1301/2020
Tiến độ xây dựng cập nhật đến ngày 09/01/2020
Cập nhật tiến độ: - Đang lắp dựng cốt thép cốt pha cho phòng kỹ thuật mái các tòa nhà. - Công tác hoàn thiện xây trát đang được làm tới tầng 3 các tòa nhà, hệ thống hạ tầng đang được thực hiện.

2611/2019
Tiến độ xây dựng cập nhật đến ngày 12/11/2019
Đang lắp dựng cốt thép cốt pha cột tầng 4, sàn tầng mái nhà chính và nhà nghiên cứu 1. Đang lắp dựng cốt thép cốt pha tầng kỹ thuật mái nhà NC2. Đang lắp dựng cốt thép cốt sàn mái nhà NC3

1510/2019
Tiến độ xây dựng cập nhật đến ngày 15/10/2019
Đang lắp dựng cốt thép cốt pha sàn tầng 4 của nhà chính và nhà nghiên cứu 1. Đang lắp dựng cốt thép cốt pha tầng kỹ thuật mái nhà NC2. Đang lắp dựng cốt thép cốt sàn mái nhà NC3., Tiến độ xây dựng cập nhật đến ngày 15/10/2019

1109/2019

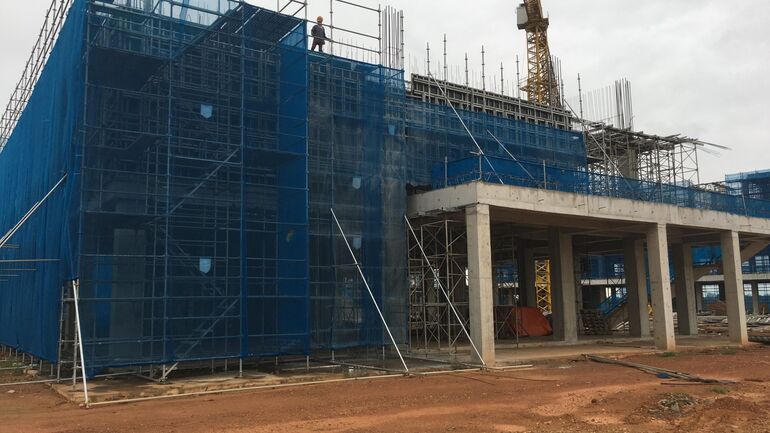

Tiến độ xây dựng cập nhật đến ngày 10/9/2019
Đang lắp dựng cốt thép cốt pha phần sàn tầng 3 còn lại và cột tầng 4 của nhà chính và nhà nghiên cứu 1. Đã hoàn thiện đổ bê tông sàn tầng 4, đang lắp dựng cốt thép cốt pha cột và sàn mái nhà nhà nghiên cứu 2. Đang lắp dựng cốt thép cốt sàn tầng 4 nhà

2008/2019
Tiến độ xây dựng cập nhật đến ngày 20/8/2019
Đang lắp dựng cốt thép, cốt pha cột tầng 2 và sàn tầng 3 nhà chính, NC1. Đang lắp dựng cốt thép cốt pha sàn 4 nhà NC2. Đang lắp dựng cốt thép cốt pha cột tầng 3, sàn tầng 4 nhà NC3.
